Đảm bảo đóng điện đường dây 220kV Kiên Bình-Phú Quốc trong quý II ​

(ĐSCVN) - Xác định đường dây 220kV Kiên Bình-Phú Quốc là công trình trọng điểm, mang nhiều ý nghĩa to lớn về kinh tế-xã hội, an ninh quốc phòng, EVNSPC thường xuyên kiểm tra, giám sát, đôn đốc đẩy nhanh tiến độ thi công, đảm bảo đóng điện công trình trong quý II/2022.

Lãnh đạo EVNSPC làm việc với các nhà thầu để giải quyết khó khăn, đôn đốc đẩy nhanh tiến độ hoàn thành công trình trong Quý II/2022.

Gặp nhiều khó khăn trong quá trình xây dựng

Tại buổi làm việc với đoàn công tác Tổng công ty Điện lực miền Nam (EVNSPC) tại Phú Quốc do Tổng Giám đốc EVNSPC Nguyễn Phước Đức chủ trì, Giám đốc Ban Quản lý dự án Điện lực miền Nam (Ban AĐLMN-đơn vị giám sát công trình) cho biết, đến thời điểm hiện tại, hạng mục móng trụ đã thi công toàn tuyến được 152/169 móng, tỷ lệ 89,9%. Riêng thi công móng trụ trên biển đã thi công hoàn tất 100% (117/117 móng).

Ở hạng mục dựng trụ thép, các đơn vị thi công đã dựng xong 119/169 trụ, tỷ lệ 70%. Trong đó các trụ trên bờ Kiên Bình (huyện Kiên Lương) đã dựng xong 25/39 trụ, phía bờ Phú Quốc dựng được 2/13 trụ và trên biển dựng được 92/117 trụ. Đối với hạng mục kéo dây, các đơn vị thi công đã kéo dây xong từ vị trí 31 đến vị trí 41.

Ông Đào Hòa Bình, Giám đốc Ban AĐLMN cho biết: Các nhà thầu chưa huy động đủ nhân lực, thiết bị như cam kết, chưa bố trí tăng cường nhiều đội thi công cùng lúc để triển khai song song công tác dựng trụ và néo dây. Ngoài ra, sau Tết Âm lịch, nhiều đơn vị chậm triển khai công tác thi công”.

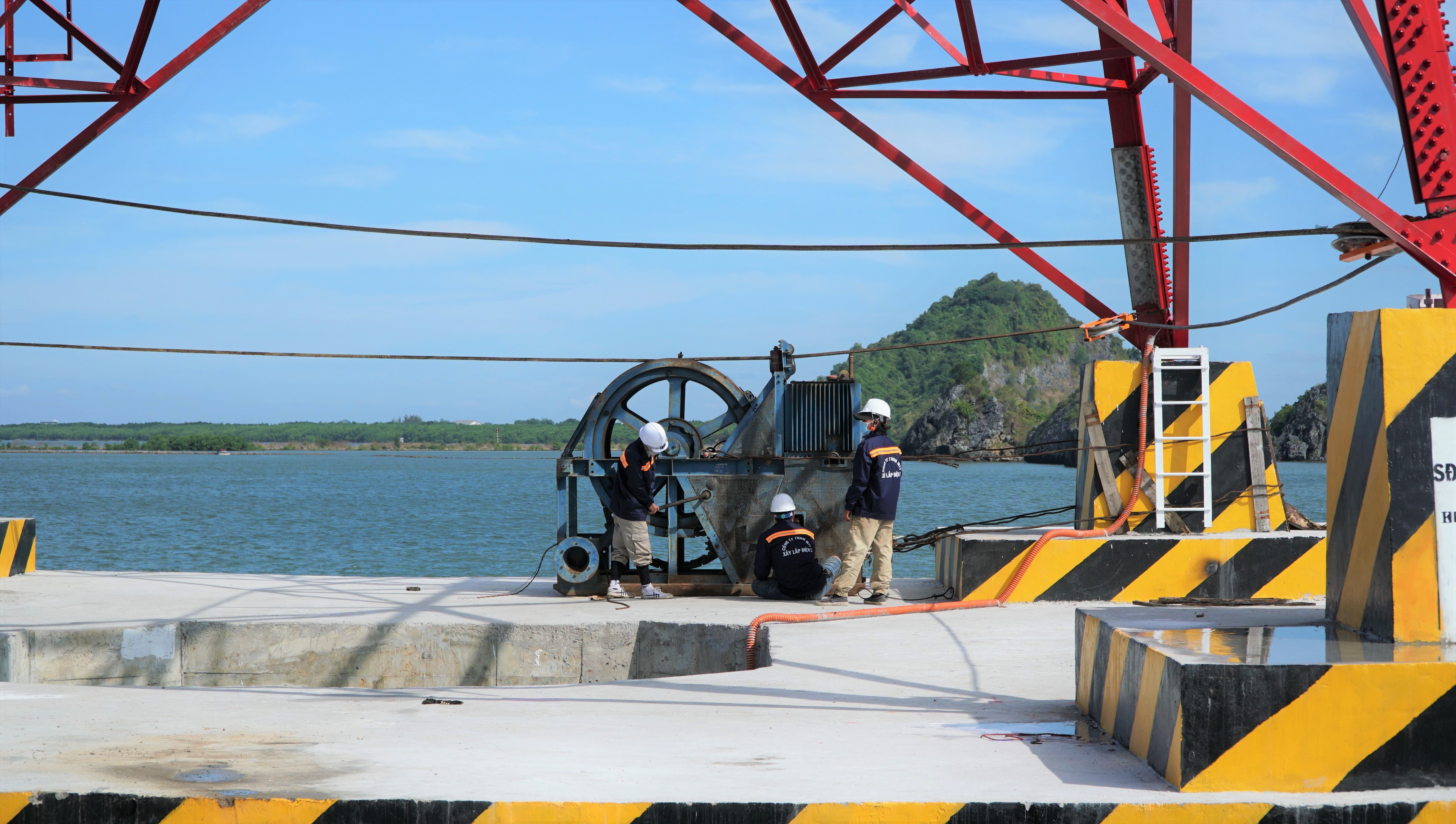

Các đơn vị đang nỗ lực thi công dựng trụ, kéo dây trên biển tại Phú Quốc để sớm đóng điện công trình.

Còn đại diện một số đơn vị thi công lý giải việc chưa điều chuyển đủ nhân lực do sau Tết, số ca mắc COVID-19 tại các tỉnh tăng mạnh. Việc huy động lực lượng thi công gặp nhiều khó khăn do nhiều công nhân bị nhiễm bệnh và không thể ra công trường. Thêm vào đó, giá xăng dầu liên tục tăng, đạt mốc gần 30.000 đồng/lít xăng từ 15h ngày 11/3 đã kéo theo chi phí vận tải, chi phí nguyên vật liệu tăng từ 10 đến 30%. Ngoài ra, giá các loại hàng hóa thực phẩm tăng theo, khiến người lao động và sử dụng lao động gặp nhiều khó trong khi thu nhập không thay đổi. Đây cũng là nguyên nhân nhiều lao động sau khi về quê, không trở lại làm việc sau Tết.

Một khó khăn nữa là vướng mắc trong giải phóng mặt bằng, đây cũng là nguyên nhân chính khiến công tác thi công móng trụ và dựng trụ ở một số vị trí khu vực 2 bờ Kiên Bình và Phú Quốc chưa thể triển khai. Theo đại diện của Tổng công ty Xây dựng Lũng Lô, phía bờ Kiên Bình còn 3/39 vị trí người dân chưa đồng ý nhận tiền bồi thường; phía bờ Phú Quốc còn 2 vị trí đang gặp trở ngại: một vị trí chưa gặp được chủ đất, một vị trí khác gồm 2 hộ vẫn chưa đồng ý giao mặt bằng…

Giải pháp đẩy nhanh tiến độ công trình 220kV

Sau khi kiểm tra thực tế tiến độ và làm việc với đơn vị giám sát, thi công tại Phú Quốc ngày 16/3/2022, nghe Ban AĐLMN báo cáo toàn bộ tiến độ các hạng mục đang thi công của công trình và chỉ đạo của Tổng Giám đốc EVNSPC, ông Đoàn Đức Hưng-Phó Tổng Giám đốc phụ trách công tác đầu tư xây dựng của EVNSPC kết luận và thống nhất một số công tác nhằm đẩy nhanh thời gian hoàn thành công trình Đường dây 220kV Kiên Bình - Phú Quốc.

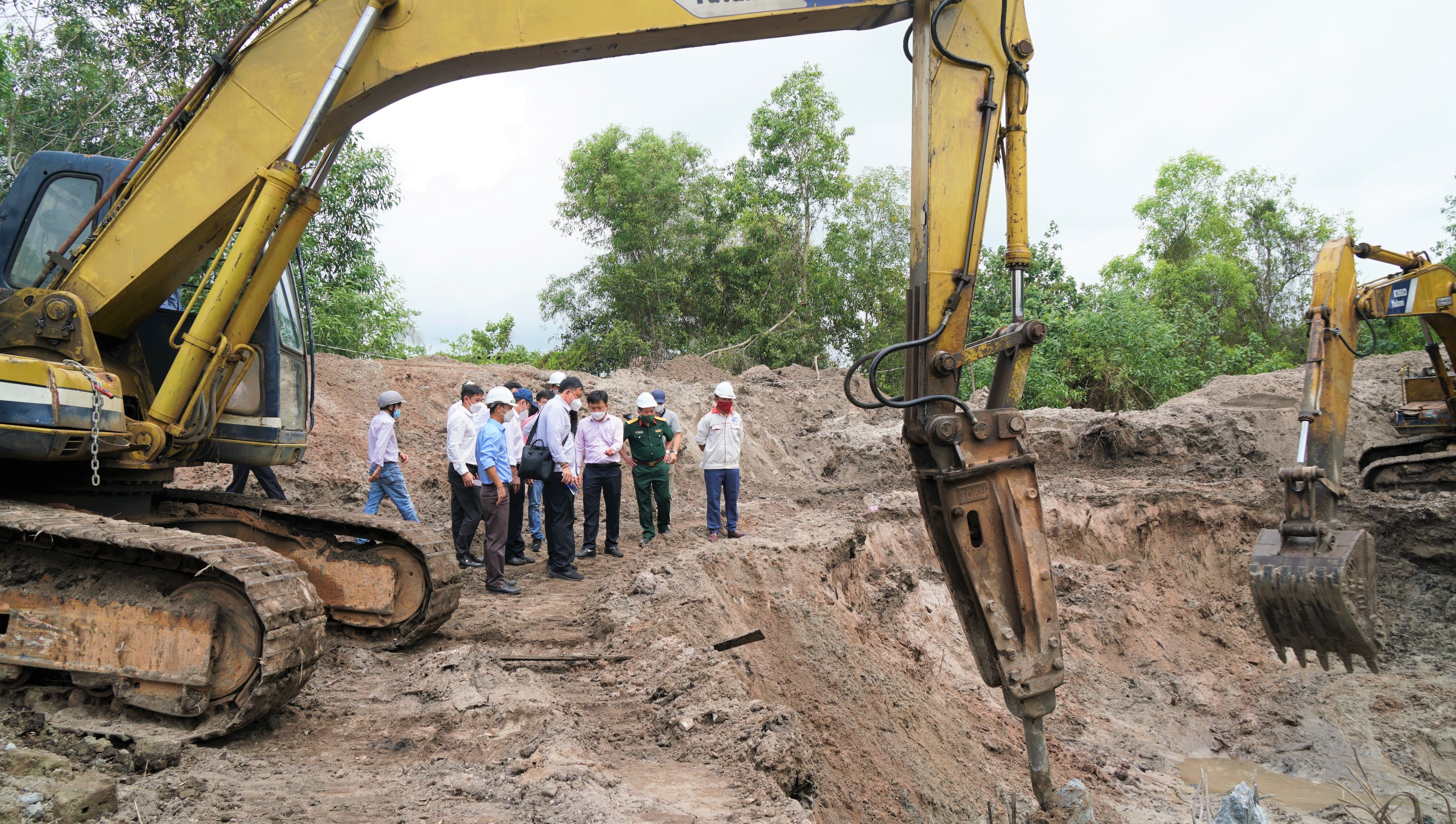

   Kiểm tra hiện trường thi công một số vị trí vướng mắc do công tác giải phóng mặt bằng tại bờ Phú Quốc.

Cụ thể, EVNSPC giao Ban AĐLMN làm việc với các nhà thầu và cập nhật lại tiến độ cấp 3 đảm bảo thời gian hoàn thành công trình đúng tiến độ được giao. Trong đó, lưu ý tiến độ cập nhật phải bao gồm thời gian dự phòng cho công tác nghiệm thu, đóng điện; phối hợp với các nhà thầu gồm Công ty Cổ phần Tư vấn Xây dựng Điện 2, Công ty TNHH MTV Xây lắp Điện 2 và Tổng Công ty Xây dựng Lũng Lô khẩn trương giải quyết dứt điểm vấn đề sai lệch Stubbar (thanh neo) ở các vị trí trụ VT54, VT60, VT61 và VT107 để đảm bảo việc dựng trụ của Công ty TNHH MTV Xây lắp Điện 2 không gặp vướng mắc, trở ngại ảnh hưởng đến tiến độ công trình.

Ban AĐLMN làm việc với Công ty CP xây lắp Điện 1 ưu tiên dựng trụ VT152 để hoàn thành kéo dây khoảng néo VT145÷155; sớm hoàn tất phương án cắt điện thi công giao chéo với đường dây 110kV 176 Kiên Bình – 172 Holcim để thỏa thuận cắt điện với khách hàng; tiếp tục phối hợp Công ty Điện lực Kiên Giang để làm việc với chính quyền địa phương nhằm đẩy nhanh công tác bồi thường giải phóng mặt bằng; nhanh chóng nghiên cứu, đề xuất các phương án dự phòng thay thế tạm thời để đảm bảo tiến độ đóng điện của công trình.

Đồng thời, Ban AĐLMN cần theo sát và yêu cầu nhà thầu phải bổ sung máy móc dự phòng đảm bảo không làm ảnh hưởng tiến độ của công trình. Trong quá trình thực hiện nếu có khó khăn, vướng mắc báo ngay cho lãnh đạo Tổng công ty để có hướng giải quyết kịp thời.

Dự án đường dây 220 kV Kiên Bình - Phú Quốc có tổng mức đầu tư 2.212 tỉ đồng, do EVNSPC làm chủ đầu tư, dự kiến đóng điện trong Quý II/2022. Dự án có tổng chiều dài hơn 80 km đường dây 220kV gồm 169 vị trí trụ, trong đó có 117 trụ vượt biển trên không từ xã Kiên Bình (huyện Kiên Lương) ra TP. Phú Quốc. Khi triển khai thi công, dự án phải thực hiện công tác giải phóng mặt bằng để xây dựng móng, dựng trụ thép 39 vị trí trên bờ Kiên Lương và 13 vị trí tại Phú Quốc. Với nhu cầu tiêu thụ điện phát triển nhanh thời gian qua, khả năng gây quá tải cho đường dây cáp ngầm 110 kV Hà Tiên-Phú Quốc đã xây dựng trước đó là rất cao. Do vậy, việc sớm hoàn thành công trình đường dây 220kV Kiên Bình-Phú Quốc sẽ đảm bảo nguồn điện ổn định lâu dài, góp phần vào việc đảm bảo cung cấp điện an toàn, liên tục và tin cậy cho nhu cầu phục hồi, phát triển kinh tế - xã hội; đảm bảo an ninh, quốc phòng và thu hút đầu tư tại TP. Phú Quốc thời gian tới.





Bài và ảnh: H. Khôi

Other news

Thực phẩm chế biến sẵn, thêm lựa chọn cho bữa ăn nhanh
Thị trường thực phẩm đông lạnh chế biến sẵn ngày càng đa dạng về chủng loại, thương hiệu và mức giá, đáp ứng nhu cầu chuẩn bị bữa ăn nhanh, tiện lợi của người tiêu dùng.
Mở rộng không gian hợp tác Cần Thơ - Nhật Bản
Nhật Bản tiếp tục là một trong những đối tác được TP Cần Thơ chú trọng trong hoạt động đối ngoại, kinh tế, thương mại và đầu tư. Thông qua các hoạt động giao lưu, hợp tác, thành phố từng bước mở rộng kết nối với các địa phương, tổ chức và doanh nghiệp Nhật Bản.
Nắm bắt cơ hội, tuân thủ quy định để chinh phục thị trường Hoa Kỳ
Thị trường Hoa Kỳ mở ra cơ hội xuất khẩu lớn nhưng đòi hỏi khắt khe về chất lượng và phòng vệ thương mại. Các chuyên gia khuyến nghị doanh nghiệp Việt Nam cần chủ động đổi mới, nâng cao năng lực công nghệ và tăng sức cạnh tranh bằng chất lượng, uy tín và thương hiệu.
Bộ Xây dựng xem xét hồ sơ Quy hoạch Cảng Hàng không Quốc tế Cần Thơ thời kỳ 2021-2030, tầm nhìn 2050
(CT) - Triển khai Quyết định số 1140/QĐ-BXD của Bộ Xây dựng về việc phê duyệt điều chỉnh Quy hoạch hệ thống cảng hàng không toàn quốc thời kỳ 2021-2030, tầm nhìn đến năm 2050.
Nâng cao năng lực đánh giá hiệu quả kinh tế - xã hội của các dự án giao thông
(CTO) - Ngày 21-8, Ngân hàng Thế giới phối hợp Sở Tài chính TP Cần Thơ tổ chức Hội thảo “Giới thiệu Sổ tay hướng dẫn phương pháp đánh giá hiệu quả kinh tế - xã hội của các dự án giao thông”.
Top
